2022年8月5日下午,宇豪市政龍湖御府景觀項目部拿到市政主管部門審批文件后,在經理岳繼超的親自部署安排下,項目部按照審批要求、考慮氣溫和外界環境條件,為不造成過度影響避免不必要麻煩,制定了周六周日白天準備、晚上施工的連續施工方案。

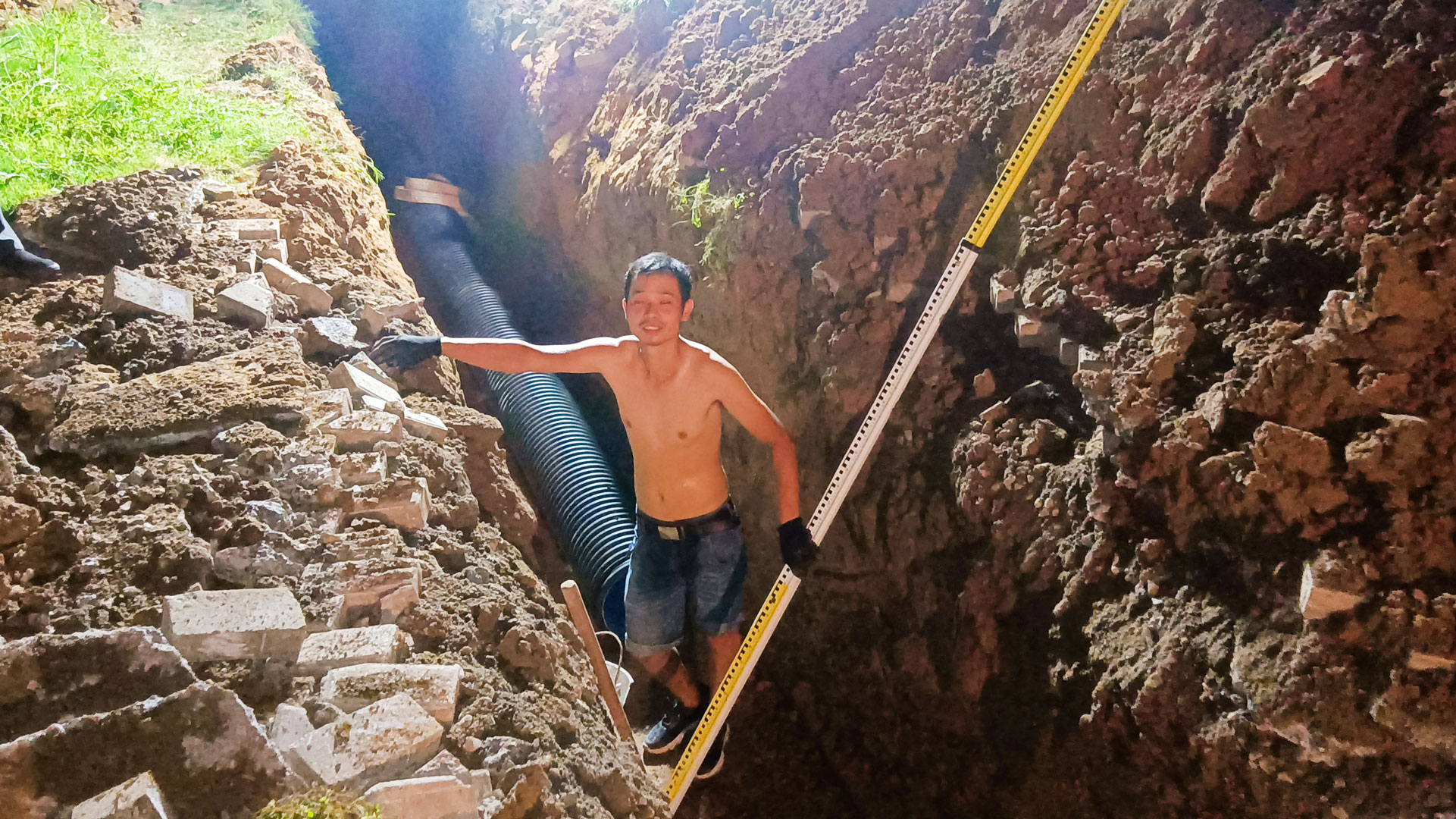

8月6日晚上八點,施工班組在白天工作一天后,隨即進行拆圍擋、定位、開挖、測標高、鋪管、安裝、入井、回填等相關作業,至次日凌晨5點,經過9個小時施工,雨水管道順利接入市政雨水干井。


在經過兩個小時的準備工作后,施工班組于7日晚上7點開始施工,經過9個小時的高強度施工后,小區污水管道順利接入市政污水干井。

雨污水管道接入市政干井是宇豪市政龍湖御府景觀工程的一個重要節點,也是進度計劃中關鍵線路上的關鍵工作,也預示著雨污水管道工程的施工接近尾聲,為后續的其他項目施工提供了必要條件。

宇豪市政公司岳繼超經理對本次施工任務的順利完成,給予了高度評價,但是在了解到施工人員在兩天兩夜的連續施工中,僅僅休息了4-5個小時、個別人員在濕熱的工作環境下幾乎中暑的實情下,特別囑咐大家不僅要保持好工作熱情和積極性,也一定要照顧好自己的身體。
